家づくりレポート(竣工)

全て|一覧

木祖村 H様邸

建築中レポート

1.2018年07月05日
地鎮祭・着工式を行いました。
地鎮祭・着工式を行いました。

土地の神様を祭り、工事の無事を祈る儀式である”地鎮祭”そして”着工式”を行いました。H様と工事に携わる施工パートナーのみなさんが一堂に会して、H様の家づくりに対する想いを共有します。

2.2018年07月24日
着工
着工

建物の位置と高さの基準になる丁張かけを行い、工事開始です。

3.2018年08月07日
配筋検査
配筋検査

基礎配筋組みが完了したところで検査を行いました。社内検査・マネージャー検査・性能評価検査
全ての検査がOKになったところで次の工程、土間コンクリートの打設を行います。

4.2018年08月28日
構造材材料検査
構造材材料検査

家の骨組みである構造材の材料検査を行いました。完成してから見えてくる材料の見栄えはもちろん、含水率計を用いて乾燥状態の確認も行います。

5.2018年09月06日
天端均し
天端均し

基礎工事の終わりは左官屋さんによる天端均しです。基礎をより水平に近づけます。この後、社内基礎完了検査を行い基礎工事完了です。

6.2018年09月17日
土台敷き
土台敷き

大工さんの工事がスタート。まずは床下の断熱材施工と土台敷きです。

7.2018年09月25日
足場組み
足場組み

建て方前に外部足場を組んで、建て方の準備ができました。天気の回復を待って、建方を行います。

8.2018年09月27日
建て方
建て方

雨で延期になっていた建方工事がようやくスタートです。

9.2018年09月27日
建て方
建て方

化粧で表れる太鼓梁を大工さんが息を合わせて組んでいます。

10.2018年09月29日
建て方工事
建て方工事

屋根断熱材を垂木の間に施工しています。

11.2018年09月29日
建て方
建て方

構造用合板の施工が完了しました。

12.2018年10月03日
構造金物確認
構造金物確認

構造金物の取付が終わったところで指定の金物が決められた位置に設置されているかを確認しました。工事が進むと金物は隠れて見えなくなってしまう為、記録写真を残します。

13.2018年10月08日
壁断熱材
壁断熱材

壁断熱材の施工が完了しました。給排水配管工事、電気配線工事が始まります。

14.2018年10月12日
外部胴縁施工
外部胴縁施工

外部胴縁の施工が完了したところで、社内検査を実施しました。
指摘事項を直し、次の工程に進みます。

15.2018年10月15日
性能評価検査
性能評価検査

第三者機関による検査を受けました。

16.2018年10月19日
透湿防水シート
透湿防水シート

外部胴縁の社内検査受け、透湿防水シートの施工を行いました。次は外壁工事です。

17.2018年10月29日
外壁工事
外壁工事

玄関まわりに木目調サイディングを施工中です。

18.2018年11月15日
木工事完了検査
木工事完了検査

大工さんの工事が完了したところで社内検査を実施しました。図面通りの施工が出来ているか、キズや見栄えの悪いところはないか、プラスターボードのビスピッチ等チェックシートに基づいて検査を進めます。

19.2018年11月20日
外部足場解体
外部足場解体

外部足場が解体されました!!

20.2018年11月27日
左官工事
左官工事

左官の塗り仕上げがスタートしました。

21.2018年12月02日
左官工事
左官工事

塗り壁仕上げが完了です。空間の雰囲気ががらっと変わりました。

22.2018年12月07日
木製建具吊り込み
木製建具吊り込み

建具の吊り込みが完了しました。

23.2018年12月25日

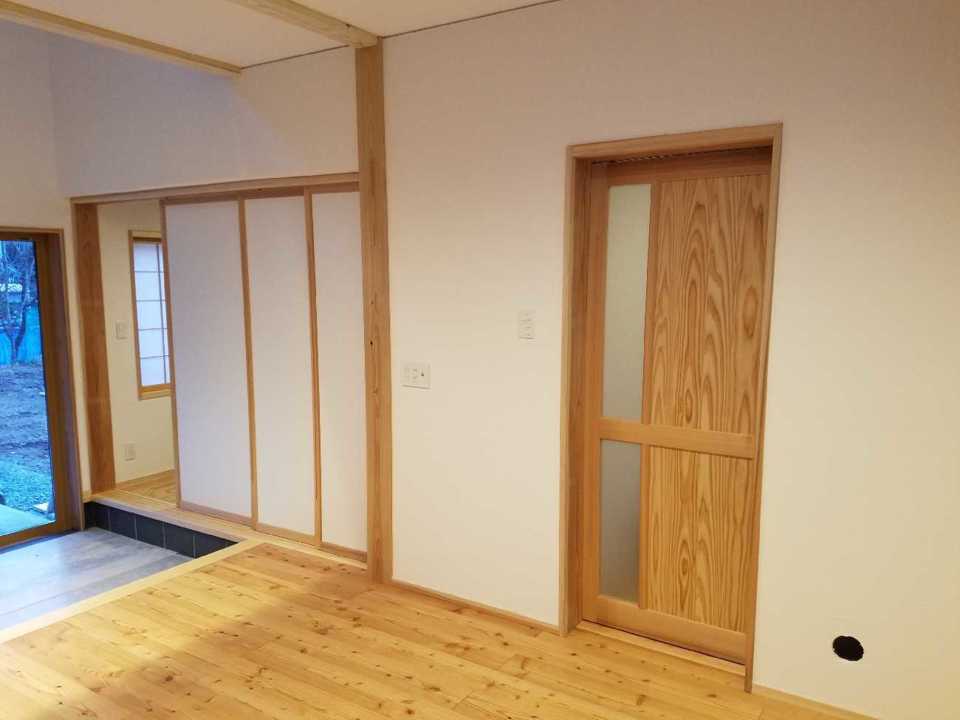

完成
完成
24.2018年12月25日
完成
完成
25.2018年12月25日
完成
完成
26.2018年12月25日
完成
完成
