家づくりレポート(竣工)
全て|一覧
岡谷市 H様邸
建築中レポート
- 1.2016年07月04日
-
地縄張り
建物の配置を確認していただくために
地縄を張りました。
明日は地鎮さいです。
- 2.2016年07月05日
-
地鎮祭
地鎮祭を執り行いました。
- 3.2016年07月05日
-
着工式
お施主様と施工パートナの皆様との顔合わせ。
いよいよ工事がスタートです。
- 4.2016年07月08日
-
丁張り
基礎工事がスタート。
写真は建物の位置や高さの基準になる
”丁張り”をかけた状況です。
- 5.2016年07月22日
-
配筋検査
鉄筋組みが完了したところで配筋検査を実施しました。
図面どおりに施工されているか半日かけて確認しました。
- 6.2016年07月25日
-
土間コンクリート打設
土間コンクリートの施工状況です。
写真は平らに均しているところです。
- 7.2016年07月28日
-
アンカーボルト設置状況
アンカーボルトの位置をコンクリート打設前に
確認しました。
- 8.2016年08月10日
-
天端均し
基礎の天端を水平に仕上げる天端均し工事を行いました。
- 9.2016年08月19日
-
基礎完了検査
基礎工事がすべて完了したところで検査を行いました。
- 10.2016年09月12日
-
建方工事
1階の柱を建てるところから建て方工事がスタートです。
- 11.2016年09月12日
-
建方工事
1階部分が組みあがりました。
- 12.2016年09月14日
-
建方工事
建方工事2日目です。
写真は屋根の断熱材の施工状況です。
- 13.2016年09月21日
-
断熱材施工
壁の断熱材施工状況です。

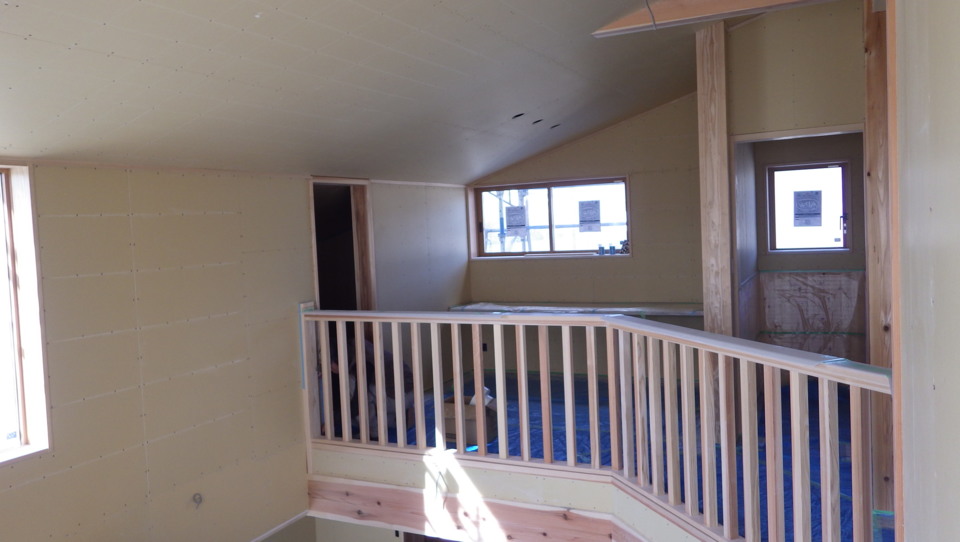

- 14.2016年10月10日
-
外部
耐湿防水シートが施工された状況です。
外壁工事に進みます。
- 15.2016年10月10日
-
内部造作
2階の天井ボード施工状況です。
- 16.2016年10月25日
-
外壁工事
外壁のサイディングの施工中です。
- 17.2016年10月27日
-
内部造作
2階では壁のプラスターボード張りが始まりました。
- 18.2016年11月07日
-
木工事完了
大工さんの工事の終了です。仕上げ工事にうつります。
- 19.2016年11月14日
-
ひと手間工房
ご家族みんなで壁塗りを体験していただき、記念の飾りつけ。
- 20.2016年11月14日
-
ひと手間工房
とても素敵です!!
- 21.2016年11月28日
-
完成
1階
- 22.2016年11月28日
-
完成
1階
- 23.2016年11月28日
-
完成
2階
- 24.2016年11月28日
-
完成
2階
- 25.2016年11月29日
-
お引渡し式
