伊那市 K様邸

建築中レポート

1.2014年09月10日
地縄張り
地縄張り

建物の位置を確認して頂くように地縄を張りました。

2.2014年09月12日
地鎮祭
地鎮祭

地鎮祭を無事執り行いました。

3.2014年09月12日
着工式
着工式

着工式を行いました。農振除外を経て1年越しの着工となります。

4.2014年09月20日
丁張
丁張

全ての基準となる丁張をかけました。来週から基礎工事が始まります。

5.2014年09月23日
床堀り
床堀り

基礎工事が始まりました。

6.2014年09月26日
基準コンクリート打設
基準コンクリート打設

基準コンクリートの打設を行いました。

7.2014年10月10日
アンカーチェック
アンカーチェック

基礎と土台を緊結するアンカーボルトを設置しました。

8.2014年10月14日
立上り打設
立上り打設

基礎の立上りを打設しました。

9.2014年10月23日
脱型
脱型

型枠を外しました。後は、犬走りと玄関ポーチの施工のみです。

10.2014年10月29日
天端均し
天端均し

基礎の天端均しを行いました。

11.2014年10月30日

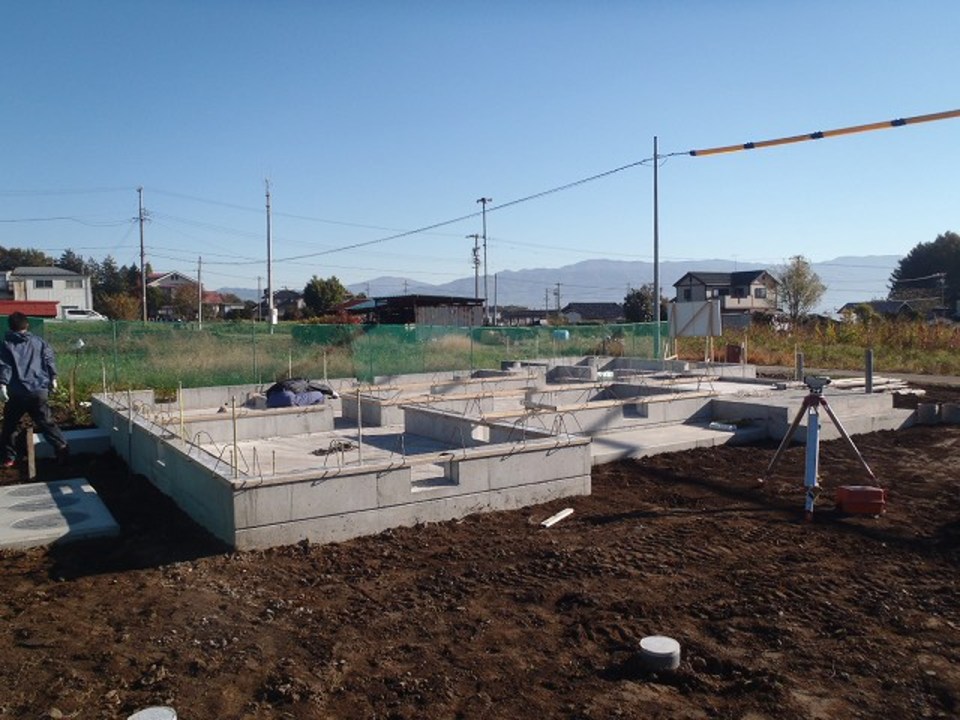

基礎完了検査
基礎完了検査

基礎完了検査を行いました。
月曜日から土台敷き予定です。

12.2014年11月04日
土台敷き
土台敷き

今日から大工工事がスタートです。
まずは土台敷きからです。

13.2014年11月10日
建て方1日目③
建て方1日目③

順調に進んでおります。

14.2014年11月10日
建て方1日目②
建て方1日目②

太鼓梁をかけています。

15.2014年11月10日
建て方1日目
建て方1日目

天気にも恵まれて、建て方スタートです。

16.2014年11月11日
建て方2日目
建て方2日目

2日目は垂木からスタートです。

17.2014年11月18日
内部造作
内部造作

サッシ取付と壁断熱の施工を行いました。

18.2014年11月24日
外部胴縁
外部胴縁

外部胴縁の施工を行いました。

19.2014年12月09日
内部造作
内部造作

床張りを行いました。

20.2014年12月15日
外壁工事
外壁工事

外壁工事がスタートしました。
まずは、水切りから施工していきます。

21.2014年12月20日
内部造作
内部造作

木工事も終盤です。
壁ボードの施工が始まりました。

22.2014年12月29日
内部造作
内部造作

階段の施工が終わりました。

23.2015年01月14日
外部足場解体
外部足場解体

外部足場を解体しました。
家の全景が分かるようになりました。
来週から仕上げ工事が始まります。

24.2015年01月20日
仕上げ工事
仕上げ工事

内部の珪藻土塗りが始まりました。

25.2015年01月28日
ストーブ工事
ストーブ工事

ストーブの炉台工事を行いました。

26.2015年02月06日
建具工事
建具工事

建具の吊り込みを行いました。

27.2015年02月12日
畳工事
畳工事

畳を納めて工事完了です。いよいよ来週お引渡しです。

28.2015年02月22日
お引渡し
お引渡し
全て - 一覧 にある
