家づくりレポート(竣工)
全て|一覧
伊那市 K様邸
建築中レポート
- 1.2016年10月17日
-
地鎮祭
地鎮祭を執り行いました。
- 2.2016年10月17日
-
着工式
K様・当社スタッフ・工事に携わる施工パートナーのみなさん一堂に会してK様の家づくりに対する想いを共有しました。
- 3.2016年10月25日
-
着工
地盤改良工事のスタートです。
漉き取った表層の土と固化材を混ぜ、地盤の強度を高めます。
- 4.2016年10月26日
-
地盤改良工事
順調に地盤改良工事が進んでいます。
- 5.2016年11月05日
-
型枠組み
基礎の型枠を組み終わると、鉄筋工事です。
- 6.2016年11月09日
-

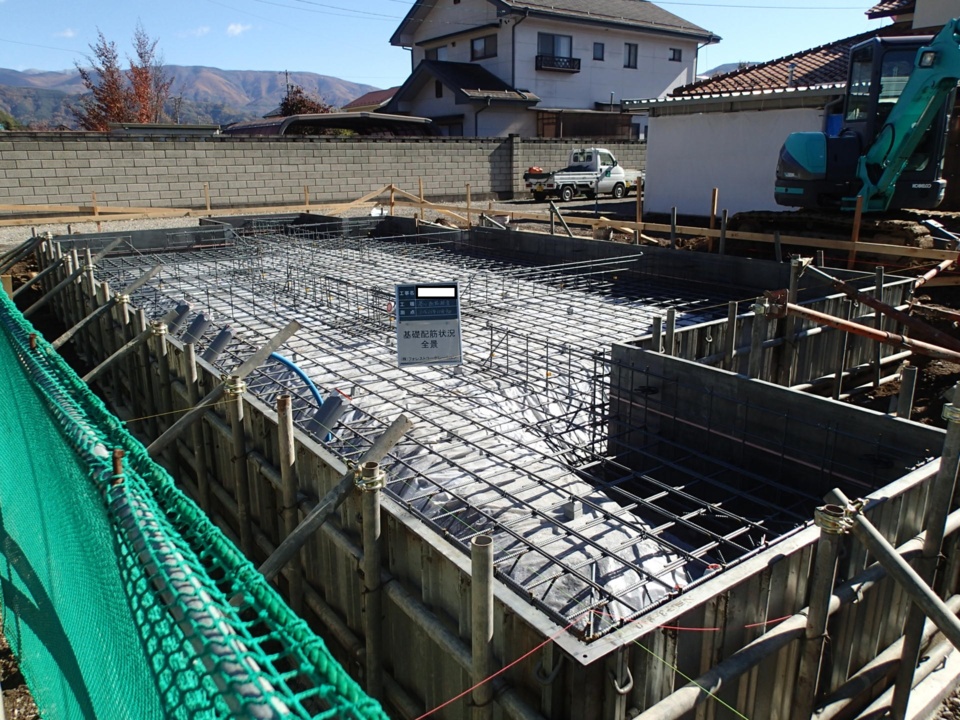

配筋検査
鉄筋組みが完了したところで配筋検査を実施しました。
- 7.2016年11月14日
-
アンカーボルト確認
アンカーボルトやホールダウン金物などコンクリートに埋設される金物位置の確認を行いました。
- 8.2016年11月30日
-
天端均し
基礎の天端を水平に仕上げる天端均し工事を行いました。
- 9.2016年12月08日
-
基礎完了検査
基礎工事が全て完了したところで社内検査を行いました。
- 10.2016年12月12日
-
土台敷き
大工さんの工事がスタートしました。
- 11.2016年12月15日
-
建方工事
朝礼を行い、建方の開始です。
- 12.2016年12月15日
-

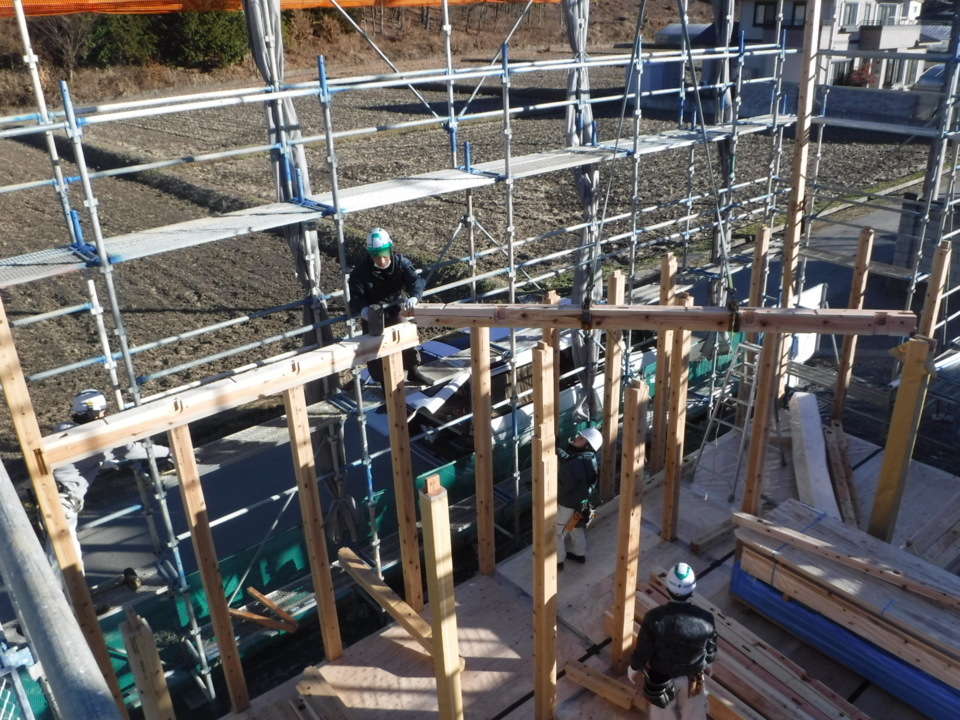

建方工事
大工さんが息を合わせながら梁を組んでいきます。
- 13.2016年12月15日
-
建方工事
棟木がかかりました。
- 14.2016年12月15日
-
建方工事
屋根の断熱材の施工状況です。
- 15.2016年12月25日
-
外部造作工事
外壁下地の胴縁の施工状況です。
- 16.2016年12月25日
-
金物検査
構造金物の取付状況の検査を行いました。
完成すると壁の中に隠れてしまうので写真で記録を残します。
- 17.2016年12月28日
-
外部造作工事
外壁下地施工後の社内検査が合格しました。
耐湿防水シートを張っていきます。
- 18.2017年01月06日
-
内部造作工事
天井下地の施工状況です。
- 19.2017年01月16日
-
外部造作工事
外壁板張りの施工状況です。
- 20.2017年01月21日
-
内部造作工事
階段の施工状況です。
- 21.2017年01月31日
-
内部造作工事
脱衣室の壁板を施工しています。
- 22.2017年02月10日
-
木工事完了検査
大工さんの工事が完了しました。
社内検査とお施主様検査を行います。
- 23.2017年03月06日
-
仕上げ工事
玄関ポーチの洗い出しの施工状況です。
- 24.2017年03月30日
-
完成
- 25.2017年03月30日
-
完成
- 26.2017年03月30日
-
完成
- 27.2017年03月30日
-
完成
