現場レポート(竣工)
- 長野・信州への移住・注文住宅TOP
- 現場レポート(竣工)
- すべて
- 一覧
- 岡谷市 H様邸
すべて|一覧
岡谷市 H様邸

建築中レポート
- 1.2017年06月07日
-
地鎮祭・着工式
地鎮祭、着工式を行いました。
いよいよ建物の新築工事がスタートします。
安全に工事を進めていきます。
- 2.2017年06月13日
-
地盤改良工事
柱状改良工事を行っています。
- 3.2017年06月16日
-
型枠組み
基礎の型枠組みが完了。次は鉄筋工事です。
- 4.2017年06月23日
-
鉄筋組み
鉄筋組みが完了。
社内検査・第三者機関の検査を行いました。
- 5.2017年06月24日
-

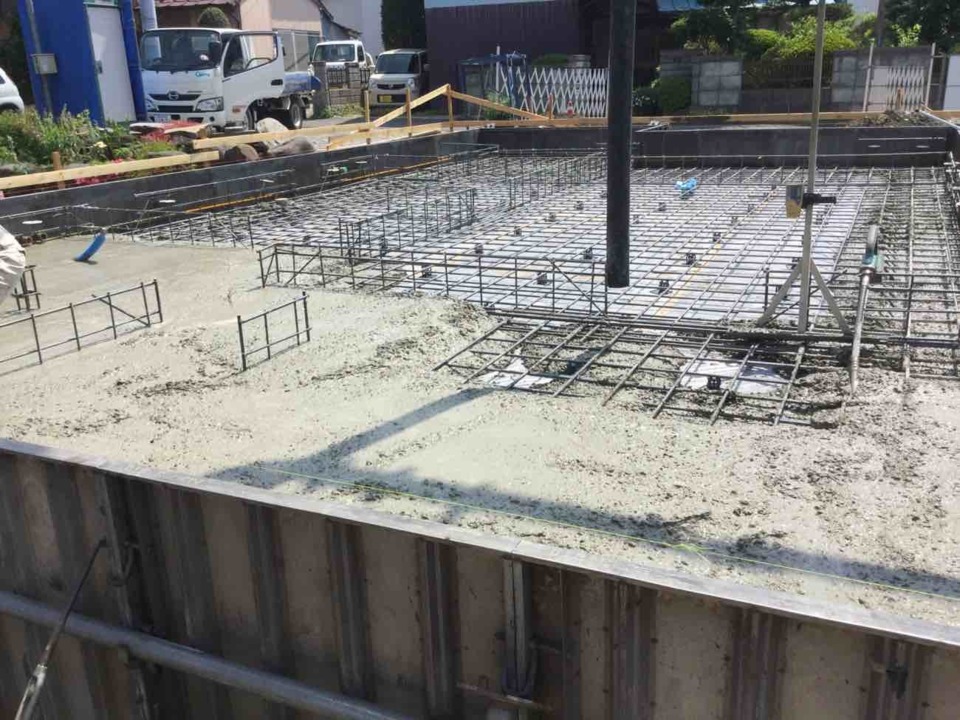

コンクリート打設
土間コンクリート打設を行っています。
- 6.2017年06月30日
-
材料検査
加工する前の材木の材料検査を行いました。
- 7.2017年07月10日
-
基礎天端均し
基礎工事の終わりは左官屋さんによる天端均しです。
基礎をより水平に近づけます。
- 8.2017年07月12日
-
基礎完了検査
基礎工事が完了したところで、基礎完了検査を実施しました。
- 9.2017年07月18日
-

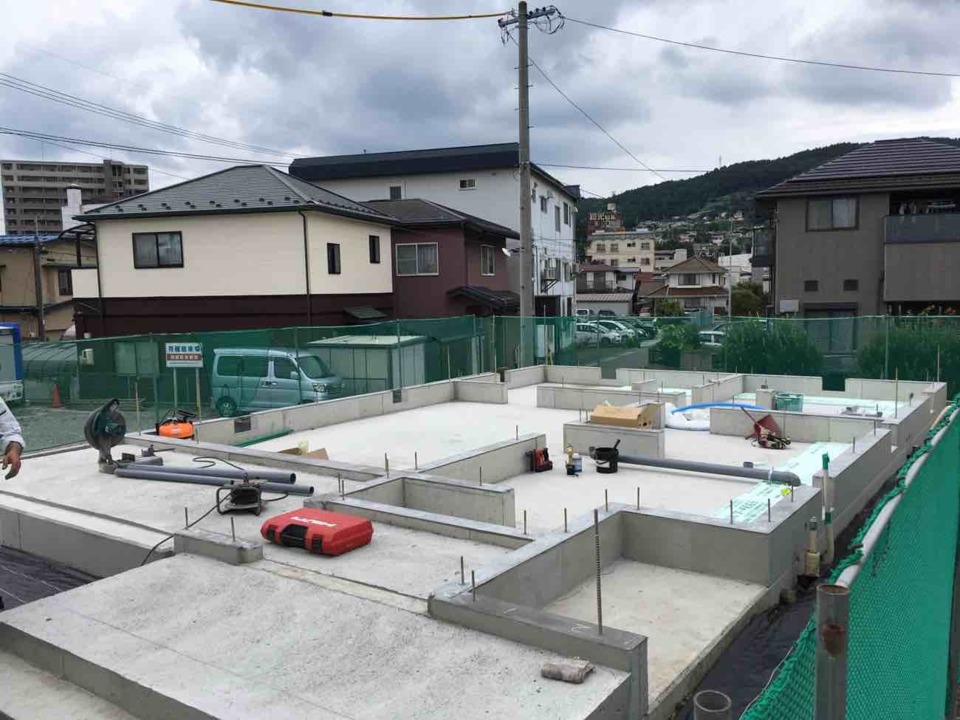

土台敷き
大工さんの工事がスタート。まずは床下の断熱材施工と土台敷きです。
- 10.2017年07月25日
-
建方工事
順調に進んでいます。
- 11.2017年07月25日
-
建方工事
- 12.2017年07月25日
-
建方工事
建物の全景がわかるようになりました。
- 13.2017年08月03日
-
電気配線工事
屋根・壁の断熱材施工が完了すると電気配線工事を行います。
写真は小屋裏のエアパス配線状況です。
- 14.2017年08月10日
-

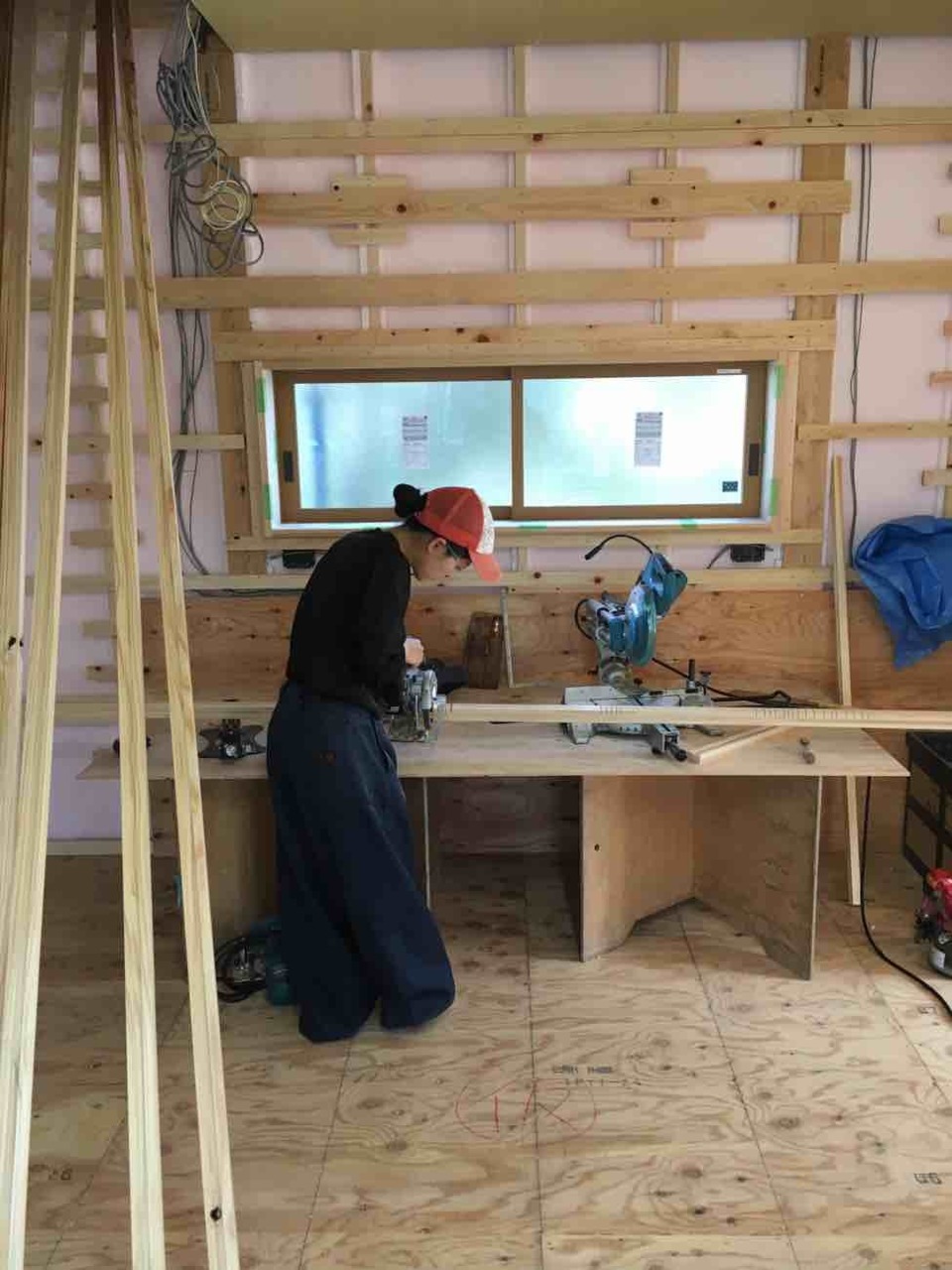

内部造作工事
天井や壁の下地を組んでいます。
- 15.2017年08月18日
-
内部造作工事
天井のプラスターボード施工状況です。
- 16.2017年09月04日
-
内部造作工事
2階の書斎コーナーです。
- 17.2017年09月07日
-
内部造作工事
壁のプラスターボード張りを行っています。
- 18.2017年09月18日
-
外部足場解体
外部足場の解体が完了しました。
- 19.2017年09月19日
-
木工事完了
- 20.2017年10月03日
-
左官工事
壁が塗られるとガラッと雰囲気が変わります。
- 21.2017年10月16日
-
薪ストーブ設置
薪ストーブの設置が完了しました。十和田石の炉台です。
- 22.2017年10月23日
-
完成
- 23.2017年10月23日
-
完成
- 24.2017年10月23日
-
完成
- 25.2017年10月23日
-
完成
