現場レポート(竣工)
- 長野・信州への移住・注文住宅TOP
- 現場レポート(竣工)
- すべて
- 一覧
- 伊那市 I様・N様
すべて|一覧
伊那市 I様・N様
建築中レポート
- 1.2015年10月19日
-
地鎮祭
本日、地鎮祭を執り行いました。天候もよく祭事が無事終わりました。
- 2.2015年11月07日
-
基礎工事着工
基礎工事が着工しました。丁張をかけ建物の位置を確認します。
- 3.2015年11月18日
-
基礎工事2
床堀が終了しました。基準コンクリートの打設をし外部の型枠を建てこみます
- 4.2015年11月27日
-
基礎配筋
基礎配筋検査を行いました。社内検査、M検査、第三者検査も行いました。
- 5.2015年12月25日
-
天端モルタル
本日、天端モルタル施工を行いました。精度の高い基礎が完了です。
- 6.2016年01月08日
-
土台敷き
土台敷き始まりました。いよいよ大工さん登場です。
- 7.2016年01月12日
-
足場組
外部足場組が完了しました。
- 8.2016年01月13日
-
建方1日目
建方開始です。1階柱・梁~2階床・柱・梁と進んでいきます。
- 9.2016年01月16日
-
建方
屋根まで終わりました。
- 10.2016年01月22日
-
その後
建方が終了し、外部の構造用合板張りが進んでいます。大雪の影響でなかなか進みませんが、安全第一で工事進めいます。
- 11.2016年02月02日
-
内部
第三者機関の検査も問題なく終わり、着々と工事進んでいます。
- 12.2016年02月13日
-
外壁
外部のサイディング張り工事状況です。
- 13.2016年02月20日
-
階段
今まで仮設階段だったのが、本設の階段が設置されました。
- 14.2016年02月26日
-
追い込み
内部は各建具枠が施工され木工事完成まで追い込み中です。
- 15.2016年02月28日
-
内部
吹抜け養生がはずれ、壁ボード張りが進んでいます。
- 16.2016年03月06日
-
木工事完了
木工事が完了しました。
- 17.2016年03月08日
-
ストーブ
ストーブ背面ALC張りです。仕上げ工事スタートしました。
- 18.2016年03月11日
-
内部塗り
内部吹抜け部に足場を組んで施工します。
- 19.2016年03月15日
-
手形
2階手摺壁に手形を付けました。
- 20.2016年03月16日
-
壁塗り完了

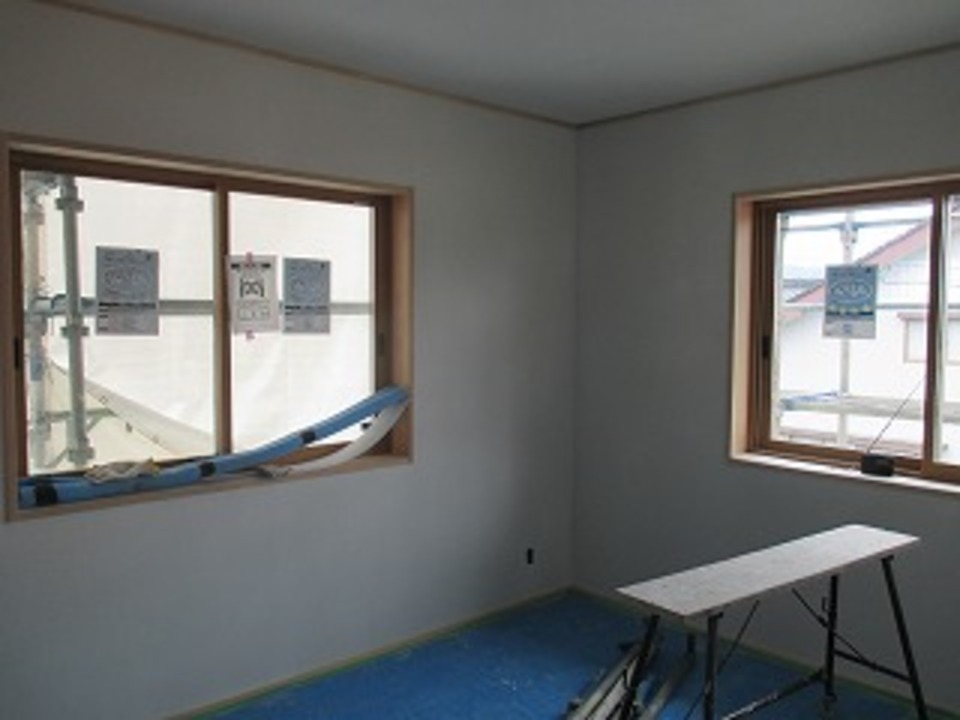

内部の天井壁塗りが完了しました。
- 21.2016年03月20日
-
各種器具付
内部はストーブや照明器具、設備器具付が終わりました。
- 22.2016年03月25日
-
見学会
お客様の家をお借りして見学会を行いました。
