小布施町 I様邸

形態別|建替え

建築中レポート

1. 2016年05月07日
地縄張り

地縄張り

建物配置にならって、地縄張りを行いました。

2. 2016年05月10日
地鎮祭

地鎮祭

いよいよ工事が始まります。今日は、地鎮祭を執り行いました。曇りではありましたが、天気も良く無事に神事を終えました。

3. 2016年05月12日
基礎工事

基礎工事

丁張りかけから、基礎工事が始まりました。

4. 2016年05月19日
配筋検査

配筋検査

基礎の配筋が終わり、社内検査と第三者検査を行いました。

5. 2016年05月21日
基礎工事

基礎工事

土間コンクリートの施工が終わり、アンカーボルトの設置と型枠組みをしています。

6. 2016年05月23日
基礎工事

基礎工事

型枠組みとアンカーボルト設置が終わりました。

7. 2016年06月01日
基礎工事

基礎工事

基礎の型枠が外れ、天端モルタル施工用の墨出しを行いました。

8. 2016年06月15日
社内検査

社内検査

基礎完了の社内検査を行いました。来週から大工さんの工事が始まります。

9. 2016年06月20日
木工事

木工事

土台敷きが始まりました。

10. 2016年06月27日
建て方

建て方

多くの大工さんによって、骨組みがあっという間に組まれていきます。

11. 2016年06月27日
建て方

建て方

屋根の垂木施工をしています。

12. 2016年06月27日
建て方

建て方

2階の屋根が出来あがり、1階の屋根がある程度進んだところで養生をして作業終了です。

13. 2016年07月04日
木工事

木工事

サッシの取付が終わり、軒天施工・外部胴縁施工が進んでいます。

14. 2016年07月04日
木工事

木工事

内部は、壁の断熱材が施工され、電気配線工事が始まりました。

15. 2016年07月04日
木工事

木工事

1階は、壁の断熱材施工が終わり、給排水設備の配管工事が始まっています。

16. 2016年07月12日
木工事

木工事

外壁面の通気胴縁施工が終わり、エアパス検査を行いました。

17. 2016年07月12日
木工事

木工事

建物内部は、天井の石膏ボード張りが終わり、造作工事が進んでいます。

18. 2016年07月16日
木工事

木工事

外壁面の透湿防水シート張りが終わりました。

19. 2016年07月25日
外壁工事

外壁工事

土台の水切りが設置され外壁のサイディング張りが始まりました。

20. 2016年08月02日
木工事

木工事

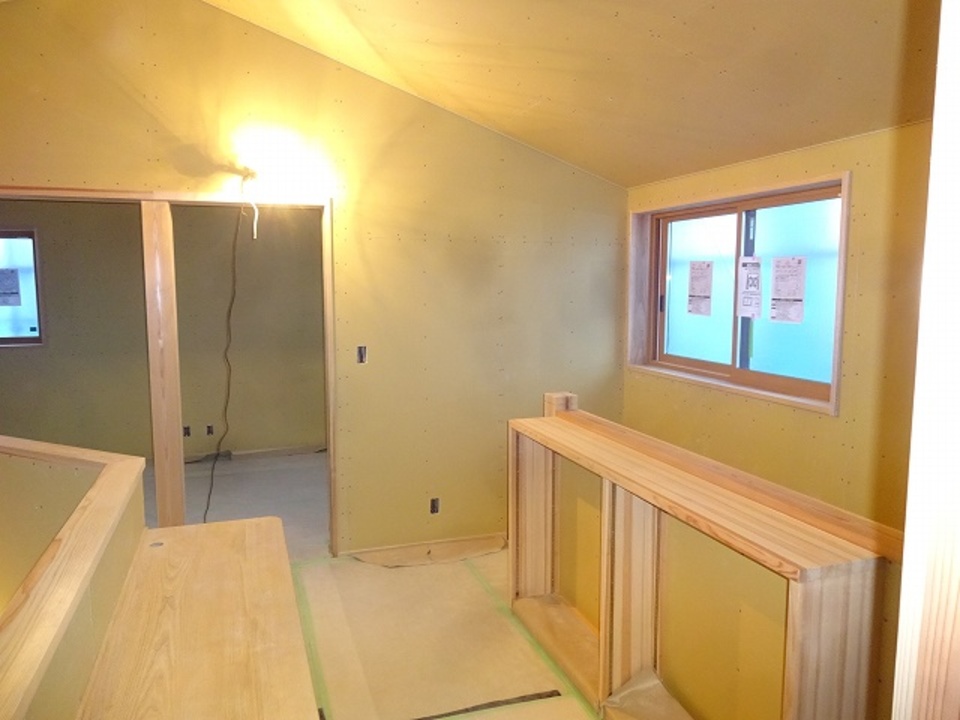

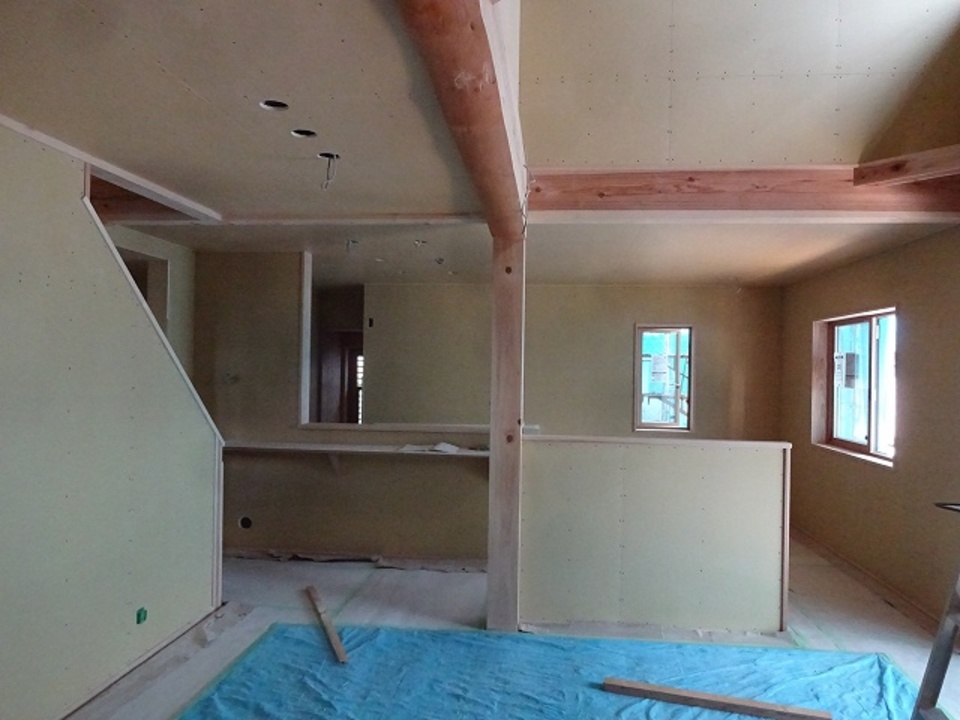

大工さんの造作工事もまとめになりました。カウンターや本棚等施工されています。

21. 2016年08月09日
外壁工事

外壁工事

サイディング張りが終わりました。仕上げに取り掛かります。

22. 2016年08月09日
社内検査

社内検査

大工さんの工事が終わり、木工事完了の社内検査を行いました。

23. 2016年08月18日
立ち合い検査

立ち合い検査

木工事完了の立ち合い検査を行いました。

24. 2016年08月18日
立ち合い検査

立ち合い検査

キッチンの施工も終わっています。

25. 2016年08月28日
仮設工事

仮設工事

建物内部に足場が組まれました。

26. 2016年08月28日
外観

外観

足場が解体され、外観が見えるようになりました。

27. 2016年08月30日
仕上げ工事

仕上げ工事

左官さんの塗り工事が始まりました。天井から工事が進んでいます。

28. 2016年09月16日
仕上げ工事

仕上げ工事

工事も終盤です。照明器具や衛生器具が取り付けられ、薪ストーブも設置されました。

29. 2016年09月20日
竣工

竣工

竣工の社内検査を行いました。2階の子供室です。ロールスクリーンで仕切るようになっています。

30. 2016年09月20日
竣工

竣工

2階の共有スペースです。

31. 2016年09月20日
竣工

竣工

ダイニングテーブルとチェアも家具として入りました。

32. 2016年09月20日
竣工

竣工

玄関からリビングへの建具には、ステンドグラスが組み込まれています。

33. 2016年09月29日
引き渡し

引き渡し

外構工事も終わり、引き渡しを迎えました。かっこいい外観になりました。
