- 安曇野市 N様邸
すべて|一覧
安曇野市 N様邸
建築中レポート
- 1.2014年02月28日
-
地縄
地縄を張り、建物の位置を確認しました。
- 2.2014年03月01日
-
地鎮祭
地鎮祭を行いました。
建物が無事完成するように祈願しました。
- 3.2014年03月26日
-
着工
基礎工事が始まりました。
まずは丁張をかけました。
- 4.2014年03月27日
-
床掘
床掘を行いました。
- 5.2014年03月28日
-
基礎
土間の砕石が敷かれました。
- 6.2014年04月03日
-
型枠
土間上にシートを敷き、基礎の型枠を組みました。
- 7.2014年04月05日
-
鉄筋
鉄筋を組みました。
- 8.2014年04月07日
-
養生
コンクリート打設後の養生を行っています。
- 9.2014年04月09日
-
型枠
立ち上がりの型枠を組み始めました。
- 10.2014年04月11日
-
打設
コンクリートの打設を行いました。
- 11.2014年04月11日
-
打設
しばらく養生期間となります。
- 12.2014年04月18日
-
脱型
基礎型枠が外れました。
- 13.2014年04月19日
-
材料加工
構造材の材料加工を行いました。
プレカットの工場内様子です。
- 14.2014年04月19日
-
材料加工
N様にもご見学いただきました。
- 15.2014年04月24日
-
天端盛り
基礎の天端を平らに仕上げました。
±1㎜の制度で行います。
- 16.2014年04月26日
-
基礎完了
基礎の完了検査を行いました。
- 17.2014年04月28日
-
土台敷き
土台敷きを行いました。
土台が基礎の上に乗りました。
- 18.2014年04月28日
-
土台敷き
根太が施工されました。
- 19.2014年04月28日
-
土台敷き
床断熱と床合板が施工されました。
- 20.2014年04月28日
-
垂木
垂木の加工を行いました。
- 21.2014年05月07日
-
建方1日目
建方が始まりました。
- 22.2014年05月07日
-
建方1日目
1階の柱と梁を組んでいます。
- 23.2014年05月07日
-
建方1日目

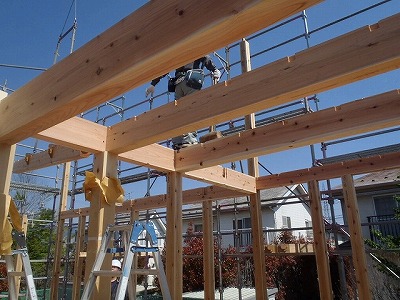

太鼓梁を掛けました。
- 24.2014年05月07日
-
建方1日目

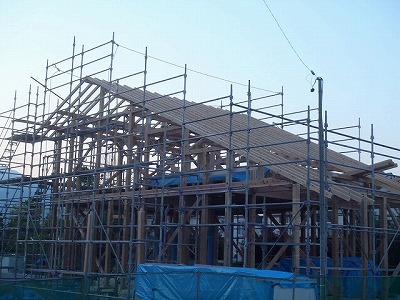

小屋組が出来上がりました。
- 25.2014年05月07日
-
建方1日目
昼休憩後、2階の柱・梁を組みました。
- 26.2014年05月07日
-
建方1日目
2階小屋梁を組んでいます。
- 27.2014年05月07日
-
建方1日目
母屋、垂木が施工され、建方1日目が終了いたしました。
- 28.2014年05月08日
-
建方2日目
屋根断熱材を施工しています。
- 29.2014年05月08日
-
建方2日目
屋根断熱材が施工されました。
- 30.2014年05月08日
-
建方2日目
屋根の野地合板を伏せました。
- 31.2014年05月08日
-
建方2日目
下屋周りの壁合板を施工しました。
- 32.2014年05月09日
-
建方3日目
下屋と壁合板の施工を行いました。
- 33.2014年05月12日
-
壁断熱材
壁の断熱材の施工を行いました。
- 34.2014年05月14日
-
軒裏天井
軒裏天井の下地を組みました。
- 35.2014年05月14日
-
全景
建物全景です。
玄関サッシを施工しました。
- 36.2014年05月16日
-
サッシ
サッシが施工されました。
- 37.2014年05月25日
-
エアパス
エアパスの外部通気層を施工しました。
- 38.2014年05月27日
-
配線工事
電気配線工事を行いました。
- 39.2014年05月27日
-
天井
天井ボードを施工しました。
- 40.2014年05月31日
-
浴室
ユニットバスの施工を行いました。
- 41.2014年06月03日
-
透湿防水シート
外回りのエアパス通気層の上に
透湿防水シートを張りました。
- 42.2014年06月03日
-
床
床の施工が始まりました。
- 43.2014年06月07日
-
外壁
外壁工事が始まりました。
- 44.2014年06月07日
-
水切り
外回りの水切りを施工しました。
- 45.2014年06月10日
-
外部塗装
外部の木部の塗装を行いました。
- 46.2014年06月10日
-
建具枠
内部では建具枠の施工が始まりました。
- 47.2014年06月12日
-
板張り
トイレ腰壁板張りの施工を行いました。
- 48.2014年06月13日
-
板張り
洗面の板張りを行いました。
- 49.2014年06月17日
-
板張り

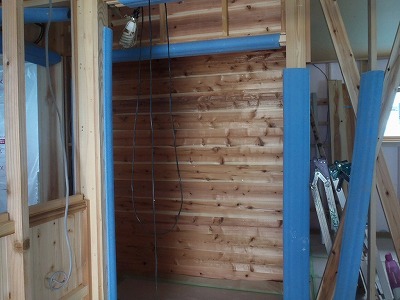

収納の板張りを行いました。
- 50.2014年06月21日
-
内部壁
内部の壁下地を施工しました。
- 51.2014年06月21日
-
外壁
外壁の目地処理を行いました。
- 52.2014年06月23日
-
外壁
外壁の下塗りを行いました。
- 53.2014年06月23日
-
階段
階段の段板を施工しました。
- 54.2014年06月24日
-
階段
階段の手すりを施工しました。
- 55.2014年06月24日
-
壁下地
内部壁の下地補強を行いました。
- 56.2014年06月25日
-
吹き抜け
吹き抜けの養生が取れました。
- 57.2014年06月30日
-
外壁
外壁が仕上がりました。
- 58.2014年07月07日
-
仕上げ工事
仕上げ工事が始まりました。
左官工事を行っています。
- 59.2014年07月09日
-
足場解体
足場を解体しました。
- 60.2014年07月09日
-
左官工事
壁に珪藻土が塗られました。
- 61.2014年07月10日
-
玄関
玄関タイルを施工しています。
タイルを並べました。
- 62.2014年07月16日
-
左官工事
左官工事が完了しました。
- 63.2014年07月16日
-
ストーブ炉台
ストーブの炉台工事を行いました。
- 64.2014年07月17日
-
什器
トイレ・洗面が設置されました。
- 65.2014年07月17日
-
炉台
炉台が完成しました。
- 66.2014年07月18日
-
ストーブ
ストーブを設置しました。
- 67.2014年07月23日
-
塗装
クリーニング後に塗装を行いました。
- 68.2014年07月23日
-
キッチン
キッチンが据わりました。
- 69.2014年07月25日
-
ウッドデッキ
ウッドデッキの施工を行いました。
- 70.2014年07月25日
-
建具
建具をおさめました。
微調整を行っています。
- 71.2014年07月26日
-
ウッドデッキ
ウッドデッキを仕上げています。
- 72.2014年07月26日
-
家具
玄関収納の家具をおさめました。
- 73.2014年08月04日
-
外構
外構工事を行っています。
