岡谷市 S様邸

すべて|一覧

建築中レポート

1. 2016年05月10日
地鎮祭

地鎮祭

地鎮祭と着工式を行いました。

2. 2016年05月23日
地盤改良

地盤改良

基礎下となる地盤の改良工事の状況です。

3. 2016年06月01日
床掘

床掘

床堀、基礎下の地盤の調整を行いました。

4. 2016年06月03日
コンクリート打設

コンクリート打設

1回目のコンクリートが打設されました。
この上に墨出しを行い、型枠を組んでいきます。

5. 2016年06月10日
配筋検査

配筋検査

コンクリート内部となる配筋の組み上がり検査を行いました。

6. 2016年06月16日
材料検査

材料検査

加工する前の材木の材料検査を行いました。

7. 2016年06月20日
基礎工事

基礎工事

コンクリートの打設から、必要な養生期間を経て
型枠をばらします。

8. 2016年06月30日
天端ならし

天端ならし

基礎の天端をより水平にするため
左官屋さんにより天端ならしを行います。

9. 2016年07月15日
建て方

建て方

クレーンを使った建方作業がスタート。
まずは1階の柱を立てていきます。

10. 2016年07月15日
建て方

建て方

2階が組みあがりました。

11. 2016年07月16日
建て方

建て方

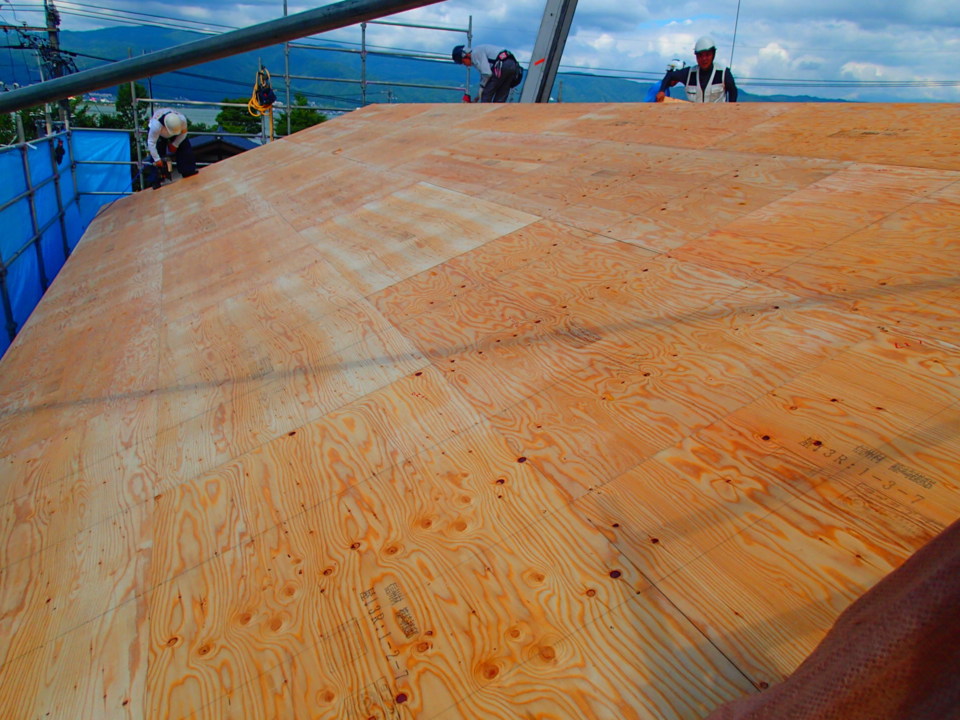

屋根の野地合板の施工状況です。

12. 2016年07月16日
建て方

建て方

屋根断熱の施工状況です。

13. 2016年08月04日
上棟式

上棟式

上棟式を執り行いました。

14. 2016年08月11日
内部造作

内部造作

内部胴縁や建具枠の施工が順調に進んでいます。

15. 2016年08月29日
内部造作

内部造作

2階は壁のプラスターボード張りの施工状況です。

16. 2016年08月29日
外部工事

外部工事

外壁施工の前に張る防水シートの施工状況です。

17. 2016年09月02日
外壁工事

外壁工事

サイディングの施工状況です。

18. 2016年09月13日
キッチン施工

キッチン施工

キッチンの施工状況です。
背面収納の設置も完了しました。

19. 2016年09月15日
木工事完了検査

木工事完了検査

大工さんの工事が完了しました。
社内検査とお客様検査を行い、
仕上げ工事に進みます。

20. 2016年09月30日
仕上げ工事

仕上げ工事

薪ストーブの炉台と炉壁の施工が完了しました。

21. 2016年10月10日
仕上げ工事

仕上げ工事

建具の吊りこみを行っています。
空間の印象が変わります。

22. 2016年10月22日
完成

完成

玄関収納

23. 2016年10月22日
完成

完成

2階共有スペース

24. 2016年10月22日
完成

完成

リビング

25. 2016年11月18日
お引渡し式

お引渡し式

竣工おめでとうございます。
