家づくりレポート(竣工)
全て|一覧
長野市 O様邸
建築中レポート
- 1.2015年08月03日
-
地縄張り
建物の配置に合わせて地縄張りを行いました。
- 2.2015年08月10日
-
地鎮祭
晴天に恵まれ、地鎮祭を行いました。暑い中、長時間にわたりありがとうございました。
- 3.2015年08月10日
-
着工式
地鎮祭を終え、着工式です。施工パートナーとの顔合わせです。
- 4.2015年08月25日
-
地盤改良工事
柱状改良工事から工事が始まっています。ピュアパイルという方法で施工を行っています。地面に開けた穴にセメントミルクを流し、杭を造っていきます。
- 5.2015年08月26日
-
地盤改良工事
地盤改良工事が終わりました。3日間かけての作業となりました。
- 6.2015年08月28日
-
基礎工事
丁張りかけが完了しました。
- 7.2015年09月08日
-
基礎工事
床掘から基準コンクリート施工まで完了しました。この後、外周の型枠を組み鉄筋の配筋へと施工が進みます。
- 8.2015年09月11日
-
検査
基礎配筋と設備配管のスリーブ施工が終わり、基礎配筋検査を行いました。手直し箇所はその場で修正してもらい、工事・検査ともに完了しています。
- 9.2015年09月15日
-
基礎工事
土間コンクリート施工が終わり、立ち上がり部分の型枠組みとアンカーボルトセットをしています。アンカーボルトの位置確認の検査を行いました。
- 10.2015年09月21日
-
基礎工事
型枠が解体されました。
- 11.2015年09月28日
-
基礎工事
外部の設備配管工事が終わり、天端モルタル施工用の墨だしを行いました。
- 12.2015年09月29日
-
材料検査

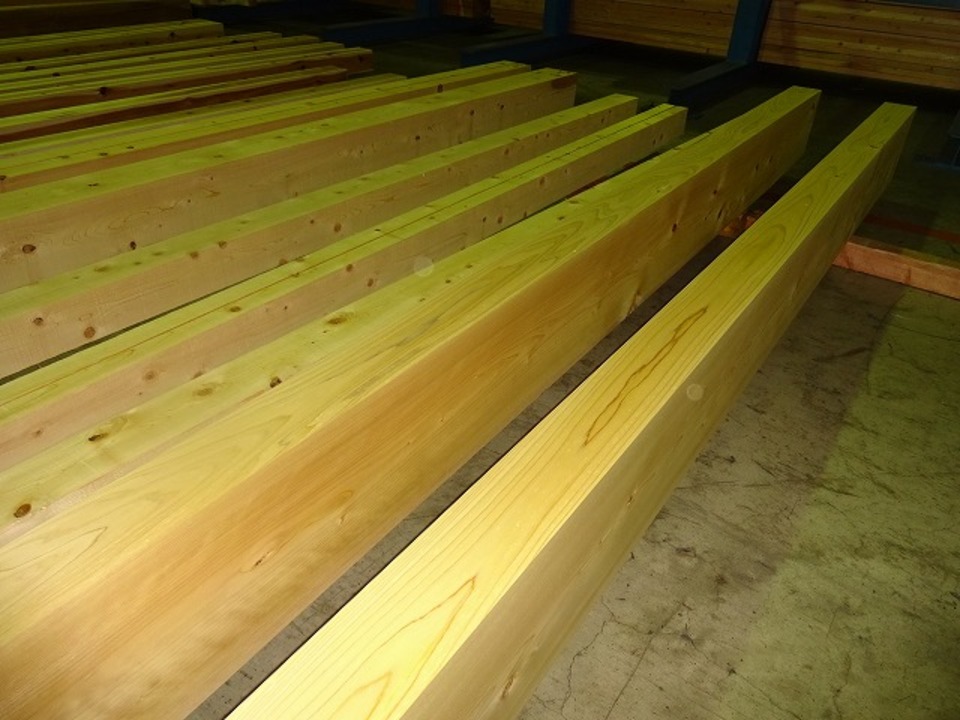

プレカット工場で、材料検査を行いました。写真は、O様ご実家の山の木です。
- 13.2015年10月03日
-
基礎完了
基礎完了検査を行いました。いよいよ木工事が始まります。
- 14.2015年10月05日
-
木工事
土台敷きが始まりました。土台、大引きを組み、根太組みまで進んでいます。
- 15.2015年10月09日
-
建方
足場が組まれ、建方スタートです。
- 16.2015年10月09日
-
建方
柱を建てるところから建て方が始まります。
- 17.2015年10月09日
-
建方
柱、梁を組んだところで、柱の垂直を確認していきます。
- 18.2015年10月09日
-
建方
2階の床合板を張り、2階の柱建てから梁を組むところまで進みました。
- 19.2015年10月09日
-
建方
棟木が組みあがり、上棟です。
- 20.2015年10月09日
-
建方
屋根のエアパス工事を進めています。天窓の開口も施工されました。
- 21.2015年10月09日
-
建方
北側の屋根がまとまった所で、1日目の作業は終了です。
- 22.2015年10月10日
-
建方
南面の屋根エアパス工事から2日目作業スタートです。煙突の開口が開いています。
- 23.2015年10月10日
-
建方
2階の屋根が出来ました。
- 24.2015年10月10日
-
建方
2階の外周部の構造用合板張りが始まっています。車庫部分の梁を組み2日目作業終了です。
- 25.2015年10月14日
-
木工事
壁の構造用合板張りが完了し、筋交いや構造金物の取付が進んでいます。煙突の取付をしている所です。
- 26.2015年10月14日
-
木工事
建方が完了しました。
- 27.2015年10月19日
-
木工事
サッシの取付が完了しました。壁の断熱材施工も進んでいます。
- 28.2015年10月19日
-
木工事
電気パートナーによる、建物内部の電気配線工事とエアパス工事が始まっています。
- 29.2015年10月19日
-
木工事
軒天の下地組みが終わりました。
- 30.2015年10月19日
-
仮設工事
建物周りにしっかりと足場が組まれました。車庫の屋根まで大きく葺きおろした外観です。
- 31.2015年10月20日
-
屋根工事
屋根の下葺きが完了したところです。
- 32.2015年10月21日
-
木工事
軒天の施工が進んでいます。
- 33.2015年10月21日
-
雑工事
ユニットバスの設置をしています。床部分が組まれたところです。
- 34.2015年10月26日
-
木工事
外壁面の通気胴縁施工が進んでいます。
- 35.2015年10月26日
-
雑工事
ユニットバスの設置も完了しています。
- 36.2015年11月02日
-
木工事
2階の天井ボード張りが始まっています。
- 37.2015年11月06日
-
木工事
天井の石膏ボード張りが終わり、サッシ枠等の造作が進んでいます。
- 38.2015年11月10日
-
木工事
外壁面に透湿防水シートが張られました。
- 39.2015年11月10日
-
木工事

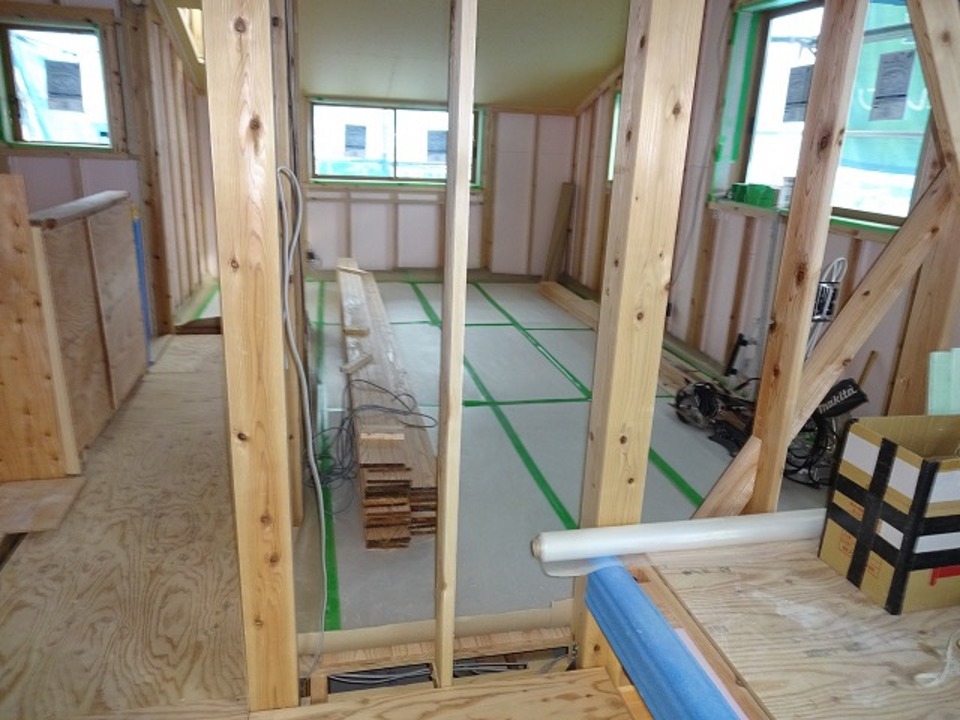

建物内部は、床板張りが進んでいます。
- 40.2015年11月18日
-
外壁工事
外壁のサイディング張りが始まりました。
- 41.2015年11月18日
-
木工事
内部は大工さんの造作工事が進んでいます。部屋の入口枠や外壁面の通気胴縁施工が進んでいます。
- 42.2015年11月24日
-
木工事
階段が施工されました。
- 43.2015年11月28日
-
外壁工事
ウッドサイディング張り部分の施工がほぼ完了です。もうすぐ足場解体となります。
- 44.2015年11月28日
-
木工事
大工さんの造作工事が進んでいます。壁の石膏ボード張りを進めています。
- 45.2015年12月02日
-
木工事
キッチンが据え付けられました。
- 46.2015年12月07日
-
木工事
大工さんの工事が終わりました。吹き抜けを見上げると、小上がり床部分はアイアン手すりが付いています。
- 47.2015年12月07日
-
木工事
2階の子供室です。
- 48.2015年12月07日
-
外観
足場が解体されています。建物の外観が現れました。
- 49.2015年12月11日
-
木完
大工さんの工事が終わり、木工事完了検査を行いました。
- 50.2015年12月19日
-
雑工事
バルコニーの取付が完了しています。
- 51.2015年12月25日
-
仕上げ工事
仕上げ工事が始まりました。左官工事から始まります。吹き抜けに足場を組み、木部の養生など始めています。
- 52.2016年02月09日
-
竣工
工事が完了し、社内検査・立会い検査を行いました。2階の子供室です。
- 53.2016年02月09日
-
竣工
薪ストーブの煙突が通る場所は、小上がりのスペースになっています。
- 54.2016年02月09日
-
竣工
吹抜けの手すりはアイアンの手すりになっています。
- 55.2016年02月09日
-
竣工
キッチンスペースです。
- 56.2016年02月09日
-
竣工
玄関には、家具の下駄箱が設置されました。
- 57.2016年02月13日
-
引き渡し
引き渡しを迎えることが出来ました。早速、お子様が元気に走り回り微笑ましい引き渡しとなりました。
