安曇野市 O様邸 2014.3竣工
建築中レポート
- 1.2013年10月07日
-
地縄
解体が終わり、地縄を張りました。
建物の形が見えてきました。
- 2.2013年10月10日
-
着工式
松本の支店で着工式を行いました。
- 3.2013年10月10日
-
着工式後は・・・
パートナーと名刺交換をしました。
- 4.2013年10月13日
-
地鎮祭
地鎮祭を行いました。
- 5.2013年10月18日
-
足場
増築工事の足場が架かりました。
- 6.2013年10月23日
-
地盤改良
地盤改良を行いました。
表層改良を行っています。
- 7.2013年10月23日
-
地盤改良
重機でセメントと土を混ぜています。
- 8.2013年10月25日
-
増築
増築部分の断熱材が入りました。
- 9.2013年10月28日
-
地盤改良
地盤改良が完了しました。
- 10.2013年10月29日
-
土間シート
砕石を敷き、土間シートを敷きました。
- 11.2013年10月31日
-
型枠
外周部の型枠が組みあがりました。
- 12.2013年11月02日
-
鉄筋
基礎の配筋工事が始まりました。
- 13.2013年11月05日
-
配筋
基礎配筋が組まれました。
沢山の鉄筋が使われています。
- 14.2013年11月08日
-
土間コンクリート打設
コンクリートの打設を行いました。
- 15.2013年11月11日
-
土間
土間コンクリートの様子です。
- 16.2013年11月16日
-
打設
基礎立ち上がり部分の打設を行い、養生をしています。
- 17.2013年11月18日
-
立上り
型枠が外れました。
- 18.2013年11月29日
-

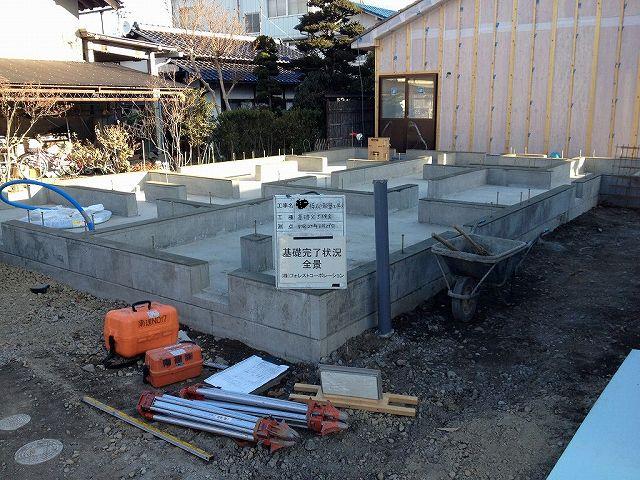

基礎完了
基礎工事が完了しまし、
完了検査を行いました。
- 19.2013年12月02日
-
土台敷き
土台の材料が届きました。
- 20.2013年12月02日
-
土台敷き
木工事がスタートしました。
大工さんが土台を敷いています。
- 21.2013年12月04日
-
足場
足場を組みました。
- 22.2013年12月05日
-
建方
建方工事が始まりました。
- 23.2013年12月05日
-
建方
柱を建てました。
- 24.2013年12月05日
-
建方
1階小屋梁が架かりました。
- 25.2013年12月05日
-
建方
2階根太を施工しました。
- 26.2013年12月05日
-

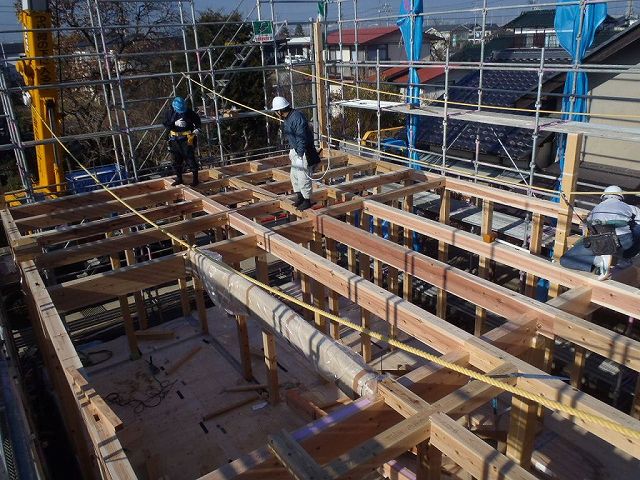

建方
2階床が組まれました。
- 27.2013年12月05日
-
建方
これから組まれる梁材です。
継手の加工がされています。
- 28.2013年12月05日
-
建方
2階の小屋梁を組みました。
- 29.2013年12月05日
-
建方
風も雲もない最高の天候の中、建方を行いました。
- 30.2013年12月05日
-
建方
母屋が組まれました。
- 31.2013年12月05日
-
建方
建物も骨組みが見えてきました。
- 32.2013年12月09日
-
屋根
煙突を施工しました。
屋根にはルーフィングを施工しました。
- 33.2013年12月13日
-
エアパス
屋根エアパスのダンパーを取り付けています。
- 34.2013年12月17日
-
外部
外回りの合板が張られました。
- 35.2013年12月20日
-
屋根
屋根のガルバリウム合板を葺きました。
- 36.2013年12月25日
-
金物
建方金物の確認を行いました。
- 37.2014年01月07日
-
壁断熱
壁断熱と柱の接触面に押え縁を施工しました。
- 38.2014年01月07日
-
電気配線
電気の配線を行いました。
- 39.2014年01月07日
-
エアパス
エアパスの外胴縁が施工されました。
- 40.2014年01月10日
-
エアパス
エアパスのワイヤーも配線されました。
- 41.2014年01月16日
-
天井
天井の下地を組みました。
- 42.2014年01月16日
-
天井
天井ボードを施工しました。
- 43.2014年01月18日
-
床
床を施工しています。
- 44.2014年01月18日
-
造作
造作の枠材が納入されました。
- 45.2014年01月23日
-
階段
階段が架かりました。
- 46.2014年01月23日
-
建具枠
建具の枠材が施工されました。
- 47.2014年01月23日
-
階段
階段周りの手すりを施工しています。
- 48.2014年01月30日
-
押入れ
押入れの板張りを行いました。
- 49.2014年01月30日
-
壁ボード
壁のボードを施工しています。
- 50.2014年01月31日
-
斜天井
斜天井が出来上がりました。
- 51.2014年01月31日
-

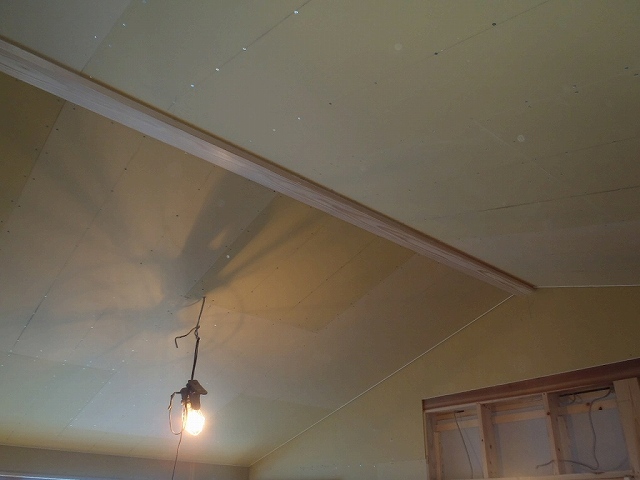

天井
板張り天井の施工をしています。
- 52.2014年01月31日
-
外壁
母屋外壁の仕上げ工事を行いました。
- 53.2014年02月05日
-
階段
階段袖壁を施工しています。
- 54.2014年02月06日
-
桧板張り
脱衣室の板張りを行いました。
- 55.2014年02月11日
-
玄関収納
玄関収納の板張りを行っています。
- 56.2014年02月11日
-
キッチン
キッチンカウンターが完成し、
これからキッチンを施工します。
- 57.2014年02月11日
-
外壁
外部の仕上げ工事が進んでいます。
- 58.2014年02月14日
-
キッチン
キッチンを施工しました。
- 59.2014年02月14日
-
天井
和室の天井板張りを行いました。
- 60.2014年02月20日
-
仕上げ工事
仕上げ工事が始まりました。
珪藻土が届きました。
- 61.2014年02月22日
-
左官工事
ボードのジョイントにテープを貼りました。
ひび割れ防止です。
- 62.2014年03月01日
-
足場
足場が取れ、外観が見えるようになりました。
- 63.2014年03月01日
-
外部塗り
玄関周り柱・梁の塗装を行いました。
- 64.2014年03月03日
-
照明
照明器具の取付を行いました。
- 65.2014年03月06日
-
クリーニング
クリーニングが完了し、床の養生が取れました。
- 66.2014年03月10日
-
家具
家具を設置しました。
- 67.2014年03月14日
-
竣工
- 68.2014年03月14日
-
竣工
- 69.2014年03月14日
-
竣工
- 70.2014年03月14日
-
竣工
